Si estás construyendo o remodelando tu casa, seguramente te has preguntado cómo se instala un piso radiante de agua y cuánto tiempo lleva el proceso. Aunque es una instalación que requiere manos expertas, entender sus fases te ayudará a planificar mejor tu obra y a saber qué esperar en cada momento.
Te lo explicamos de forma sencilla, sin tecnicismos innecesarios.
¿Qué es exactamente un piso radiante de agua?
Un piso radiante de agua (hidrónico) —también conocido como suelo radiante— es un sistema de calefacción que se instala bajo el propio suelo, antes de colocar el acabado, y calienta la superficie de forma uniforme mediante circuitos de agua a baja temperatura — sin radiadores, sin aparatos visibles y sin corrientes de aire Conoce el detalle completo de cómo funciona el piso radiante hidrónico.
Instalación de Piso Radiante: El Proceso Explicado Paso a Paso
1. Preparación y diseño del proyecto
Antes de tocar un solo tubo, se estudia cada estancia de la vivienda: sus necesidades de calor, la separación de tuberías más adecuada y la ubicación de los manifolds (son los "distribuidores" que reparten el agua a cada zona). Este diseño previo es clave para el confort final, y es donde arquitectos e instaladores trabajan de la mano.
2. Instalaciones (Electricidad y Plomería)
Una vez definido el proyecto ejecutivo, puede comenzar la instalación. No es una regla, pero sí una buena práctica ejecutar primero el andamiaje del sistema, las instalaciones —es decir, la plomería y la electricidad— durante la obra negra, antes de los acabados.
Esto evita retrabajos y gastos extra más adelante. Esto incluye las tuberías principales de suministro y retorno que conectarán los equipos del cuarto de máquinas con los manifolds (colectores) de cada planta de la casa, así como el cableado necesario para los termostatos de cada habitación, las válvulas de zona, la caldera y los equipos auxiliares.
Estas instalaciones forman parte de la obra general de la vivienda, pero son las que determinan cuándo puede arrancar el instalador de piso radiante.
3. Colocación del aislamiento térmico
Sobre el firme para el piso radiante se coloca una capa aislante. Su función es que el calor suba hacia la habitación y no se pierda hacia abajo. Cuanto mejor sea este aislamiento, más eficiente será el sistema y menor será el consumo energético a largo plazo.

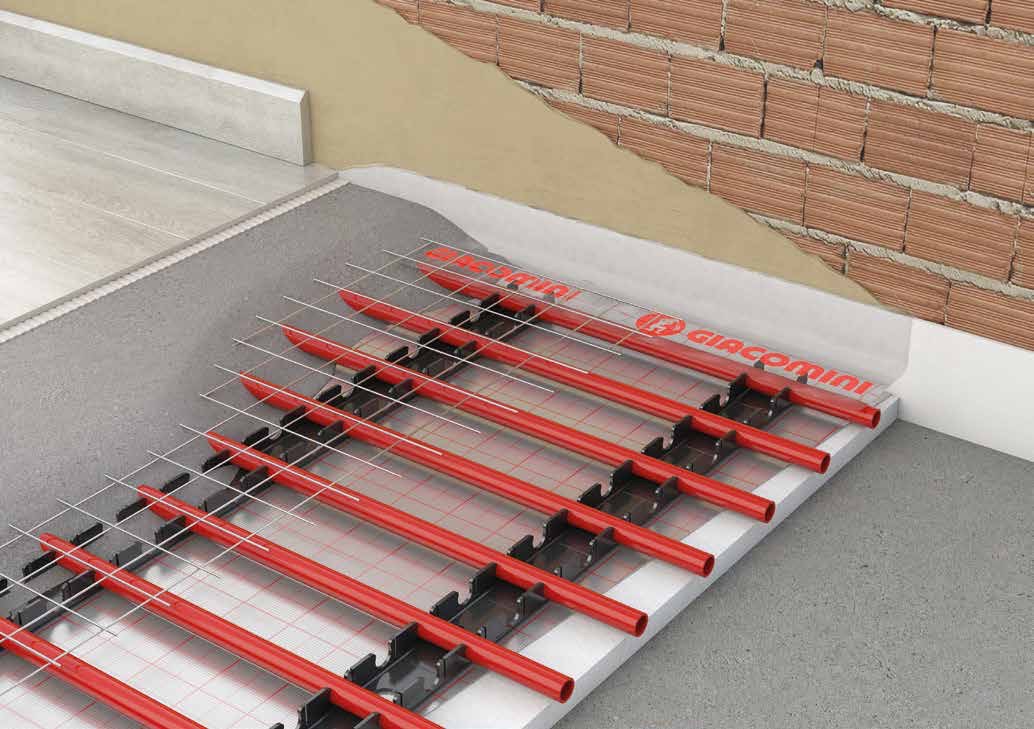

4. Tendido de las tuberías
Aquí es donde el piso radiante "toma forma". Se instalan los circuitos de tubería fijados sobre el aislante, estancia por estancia. Cada habitación cuenta con sus propios circuitos independientes, lo que permite regular la temperatura de cada zona por separado.
5. Prueba de presión
Antes de cubrir nada, se llenan los circuitos de agua y se someten a una prueba de presión. Se comprueba que no existe ninguna fuga en todo el sistema. Es un paso de control de calidad imprescindible, ya que una vez cubierto con el firme de concreto, el tubo queda inaccesible, por lo que repararlo implicaría trabajos y costos innecesarios.
6. Vertido del firme de concreto
Con la instalación probada y aprobada, se vierte el firme de concreto que cubre completamente las tuberías. Este firme cumple una doble función: sirve de base para el acabado final y es el elemento que transmite el calor del agua hacia la superficie del piso. Una vez vertido, es posible caminar sobre la superficie y continuar con el resto de los trabajos en el área dentro de 24 a 72 horas, dependiendo de las características del mismo.
7. Colocación del acabado final de los pisos
Una vez superado el periodo de curado del firme de concreto —generalmente alrededor de 28 días como referencia, aunque varía según el grosor, la temperatura y la humedad— ya se puede instalar el acabado: cerámica, madera, piedra, vinílico... El piso radiante es compatible con prácticamente cualquier acabado, aunque cada material se comporta de forma distinta a la hora de transmitir el calor.
8. Cuarto de Máquinas
Hacia el final del proceso se instalan y conectan los equipos del cuarto de máquinas: la fuente de calor (caldera, bomba de calor u otro sistema) y los equipos auxiliares que la acompañan. Esta etapa se deja para el final porque es cuando el sistema está listo para las pruebas de funcionamiento y la puesta en marcha.
9. Puesta en marcha y regulación
Por último, se pone en marcha el sistema: los equipos del cuarto de máquinas, se ajustan los caudales y las temperaturas de cada circuito, y se configuran los termostatos de cada estancia. A partir de aquí, el sistema queda listo para el uso diario, con control independiente por habitación.
¿Quieres conocer los equipos que se instalan, o cuánto costaría en tu espacio?
Ver componentes del sistema · Ver costo de instalación · Escríbenos por WhatsApp
Preguntas frecuentes
¿Cuánto tiempo tarda en instalarse el piso radiante?
Depende de los metros cuadrados del proyecto. Se puede caminar sobre la superficie en 24 a 72 horas después de cubrir la tubería, pero antes de instalar el acabado final debe respetarse un periodo de curado del firme de concreto de alrededor de 28 días como referencia (varía según condiciones).
¿Es necesario un diseño previo antes de instalar?
Sí. Antes de tender la tubería se define la distribución de circuitos y la ubicación de los manifolds según las necesidades de cada habitación — este paso es clave para el confort final del sistema.
¿Qué instalaciones deben hacerse antes del piso radiante?
La plomería y el cableado eléctrico —tuberías de suministro y retorno, cableado de termostatos, válvulas de zona y caldera— se ejecutan primero, durante la obra negra. Esto determina cuándo puede arrancar el instalador de piso radiante.
¿Es necesario hacer una prueba de presión antes de cubrir la tubería?
Sí. Antes de verter el firme de concreto se realiza una prueba de presión para detectar fugas — una vez cubierta, la tubería queda inaccesible y repararla implicaría trabajos y costos innecesarios.
¿Cuándo se instalan los equipos del cuarto de máquinas?
Hacia el final del proceso, justo antes de las pruebas de funcionamiento y la puesta en marcha del sistema.
¿Se puede instalar piso radiante en una remodelación?
Sí definitivamente, de hecho se hace más de lo que se piensa. Aunque lo ideal es integrarlo en obra nueva, no hay impedimento para instalarlo en una remodelación, siempre que se considere el espesor adicional al acabado que ocupa el sistema (aproximadamente 4 a 6 cm entre aislamiento, tubería y firme - la variación se debe al espesor del aislamiento térmico particularmente). En casas de dos pisos conviene tomar en cuenta esta altura en el diseño de cielos y escalones desde el principio.
¿Qué pasa si alguien perfora la tubería después de instalada?
Es uno de los temores más comunes, pero la reparación es sencilla: no implica levantar todo el piso. Si por accidente se perfora un tubo —al anclar un mueble o hacer algún trabajo en el piso— el punto se localiza y se repara de forma localizada, sin necesidad de rehacer la instalación completa.
Solicita tu cotización gratuita
Completa el siguiente formulario y nos pondremos en contacto contigo a la brevedad.
Enlaces
Contacto
Av. Fuentes de Satélite 29 PB, Colonial Satélite
53119 Naucalpan de Juárez, México
Email: info@hidrotermica.mx
Tel: (55) 5344 1266
© 2026 Tecnología Hidrotérmica
Powered by bizWizd - All rights reserved
